“我们这次将要搭建4座高压铁塔,每座高压铁塔由12人小组进行搭建,同时全面查漏补缺,加强电网巡查,切实增强电网供电安全性和可靠性,为电网安全稳定运行提供有力保障,确保电网迎峰度夏。”国家电网高安市供电公司副经理万国强介绍到。
据悉,高安市供电公司利用此次35kV村前变电站停电的机会,对该变电站进行智能化升级改造。同时对原35kV伍村线kV电压等级标准进行改造,将原水泥杆塔全部更换为铁塔,原线型号,改为铁塔后,提升了线路对地安全距离,消除了部分地段线路安全隐患,解决线路“卡脖子”现象。同时,全线安装避雷器,提升线路供电可靠率,为以后电压升级作铺垫,避免重复投资。

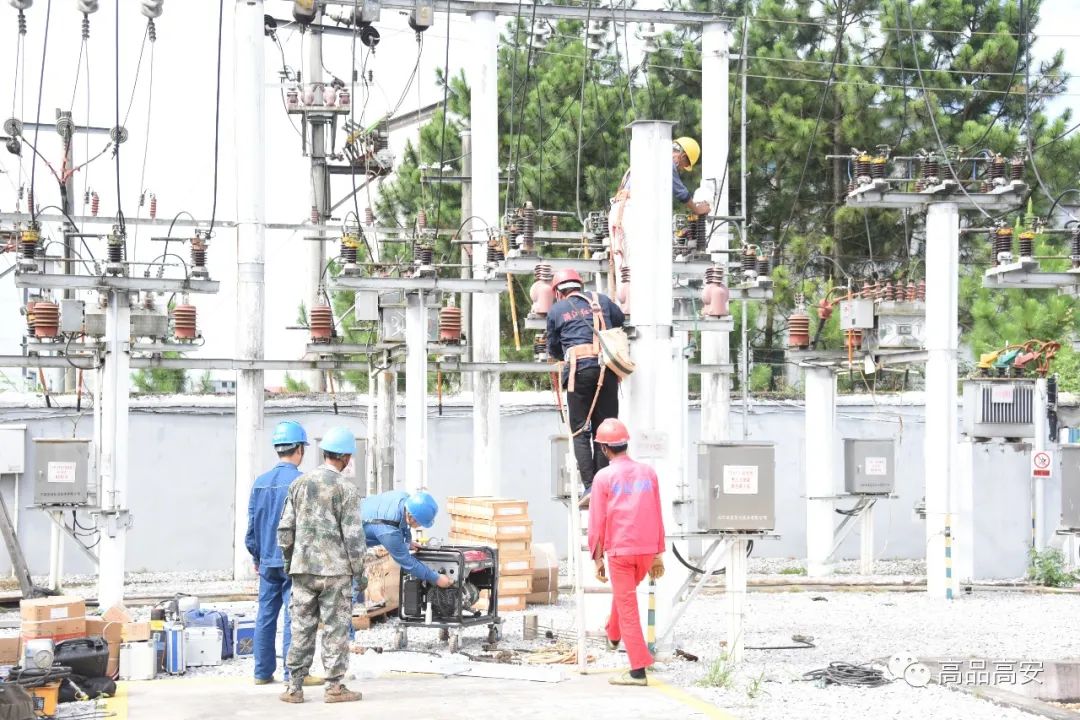

为保证施工作业安全进行,作业人员从早晨7点开始,组织人员按照职责划分前往各作业面,认真做好安全措施,严格执行现场标准化作业流程,做好个人安全防护措施,确保安全管控措施执行到位。
百余名作业人员经过共同努力,安全顺利地完成了110kV高标准搭建4座高压铁塔,更换高压电线的工作,改造后的线路供电能力显著增强,能够更好的满足用电客户不断增长的用电需求,有效解决村前镇、华林山镇电网网架薄弱问题,大大缓解村前镇、华林山镇的供电压力,提升度夏高峰期间的用电可靠性,为迎峰度夏做好准备。
